인테리어 철거, 범위를 정하는 건 철거업체가 아니다

인테리어 철거는 철거업체가 아니라 새 인테리어 도면이 범위를 정합니다. 남길 것부터 정하는 법과 견적·신고 체크리스트까지 대구 으뜸ENG가 알려드립니다.

인테리어 철거, 범위를 정하는 건 철거업체가 아니다
목차 보기
철거 · 인테리어 철거

인테리어 철거, 범위를 정하는 건 철거업체가 아니다

핵심 한 줄: 인테리어 철거 범위는 철거업체가 아니라 다음에 올 인테리어 도면이 정합니다. 남길 것부터 정하세요.

인테리어 철거, 범위는 누가 정하나요?

철거업체가 아니라 다음에 들어올 인테리어 도면이 무엇을 남기고 뜯을지를 정합니다.

상가에 새로 입점하거나 사무실·주택을 새로 꾸밀 때 철거를 먼저 발주하고, “나머지는 알아서 봐 주겠지”로 넘어가는 경우가 많습니다. 그런데 인테리어 철거는 폐업할 때 원래 상태로 되돌리는 원상복구 철거와 다릅니다.

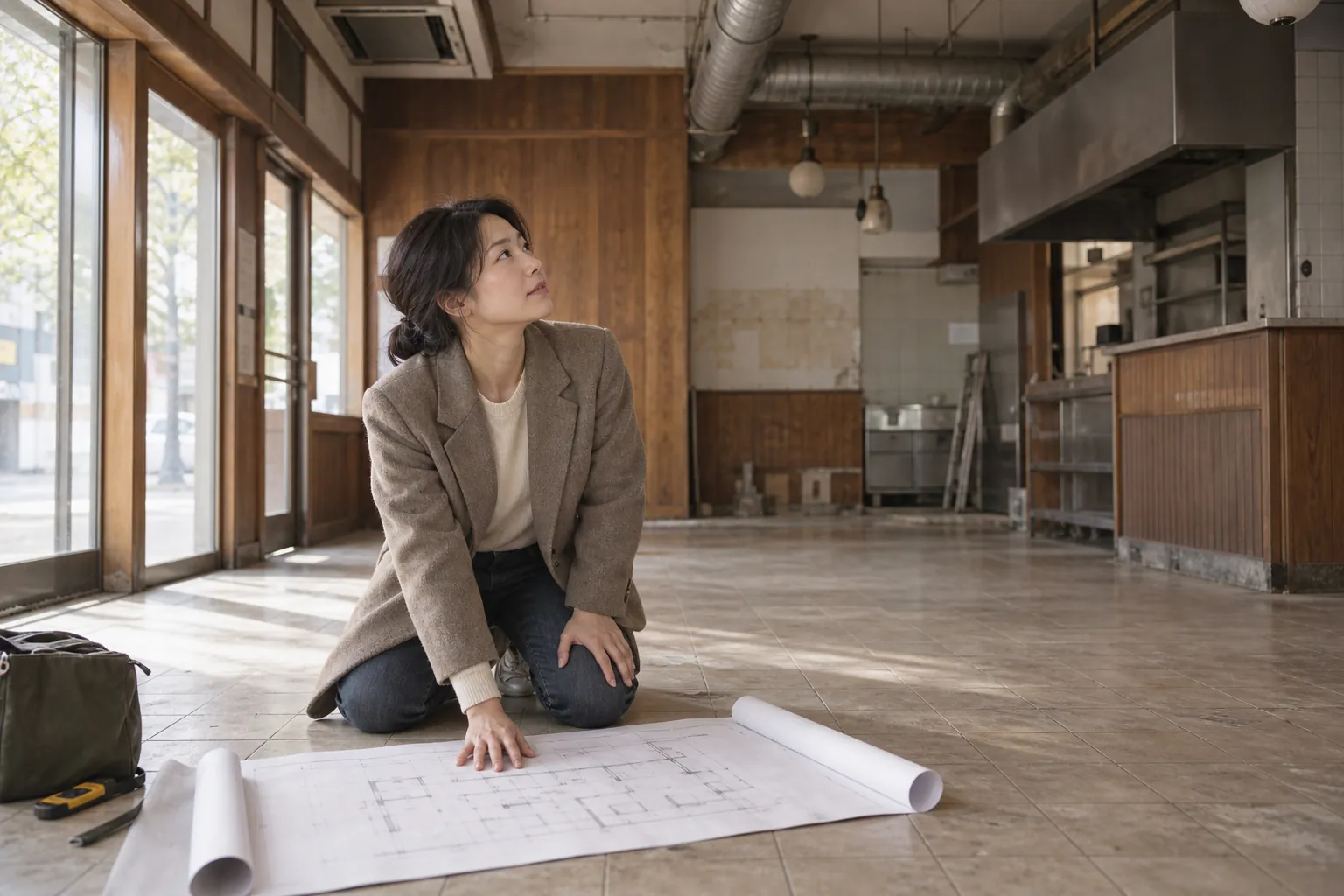

비어 있는 상가 안에서 새 인테리어 도면을 바닥에 펼쳐 놓고 남길 벽과 뜯을 벽을 살펴보는 임차인

원상복구는 계약서에 적힌 “돌려놓을 상태”가 기준입니다. 반면 새 인테리어를 위한 철거는 아직 확정되지 않은 앞으로의 공간이 기준이고, 그 기준을 쥔 사람은 철거업체가 아니라 뒤에 들어올 인테리어 도면입니다.

도면 없이 철거부터 시작하면 벌어지는 일은 단순합니다. 철거팀은 “일단 다 뜯고 보자”로 갈 수밖에 없고, 나중에 살릴 수 있었던 바닥이나 벽체까지 걷어낸 뒤 인테리어 업체가 다시 처음부터 시공하게 됩니다.

반대로 도면을 먼저 맞추면 철거 범위가 좁아지고 견적도 그만큼 정확해집니다.

만약 지금 준비하는 공사가 폐업 후 임대인에게 공간을 돌려주는 원상복구라면 기준이 다릅니다. 대법원 2017다268142 판결출처 1은 임대차계약서에 원상회복 의무가 정해져 있으면 전 임차인이 설치한 시설도 철거 의무에 포함될 수 있다고 봤습니다.

그 시설이 특정 용도로만 쓰이는 경우입니다. 이 글은 그 반환 의무자의 이야기가 아니라, 앞으로 이 공간을 새로 쓸 사람을 위한 이야기입니다.


무엇을 남기고 무엇을 뜯을지, 어떻게 정하나요?

대구의 한 고깃집 현장은 구옥을 개조한 상가였습니다. 영업 중이던 매장에는 로스터가 매립된 테이블과 천장에 매달린 스테인리스 덕트 8기, 목재 마감 벽, 타일 바닥이 그대로 있었습니다.

새 인테리어 계획에서 바닥 마감을 그대로 살리기로 정해졌기 때문에, 철거 범위는 벽과 천장으로만 좁혀졌습니다. 바닥 타일을 남기고 벽·천장만 걷어내는 방식이 나온 이유입니다.

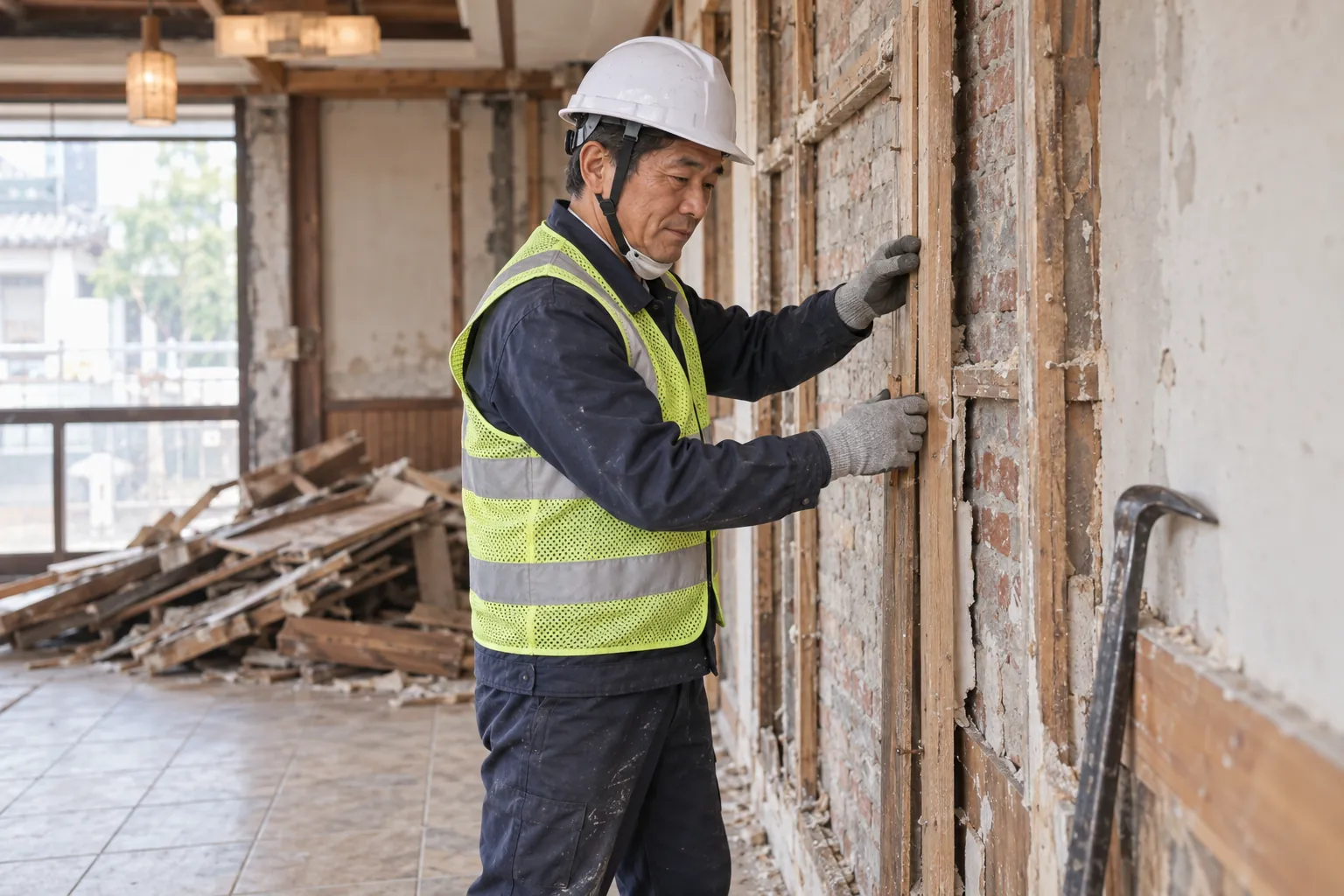

바닥 타일은 그대로 두고 벽 마감만 걷어낸 구옥 상가에서 드러난 벽체 앞에 서서 목상 끝을 손으로 확인하는 작업자

이 판단은 “예산이 부족해서”가 아니라 “다음 공정이 그 바닥을 그대로 쓰기로 했기 때문”에 나옵니다. 남길 것을 먼저 정하면 철거 범위가 자연스럽게 갈립니다.

반대로 다음 공정이 정해지지 않은 채 철거를 시작하면, 남겨도 됐을 마감까지 걷어내고 다시 만드는 비용이 붙습니다.


벽을 뜯으면 무엇이 나오나요?

마감을 걷어낸 자리에서 흔히 나오는 것은 세 가지입니다. 첫째는 전선·급배수관 같은 설비이고, 오래된 상가일수록 벽 속에 묻혀 있어 위치를 다시 잡아야 할 수 있습니다.

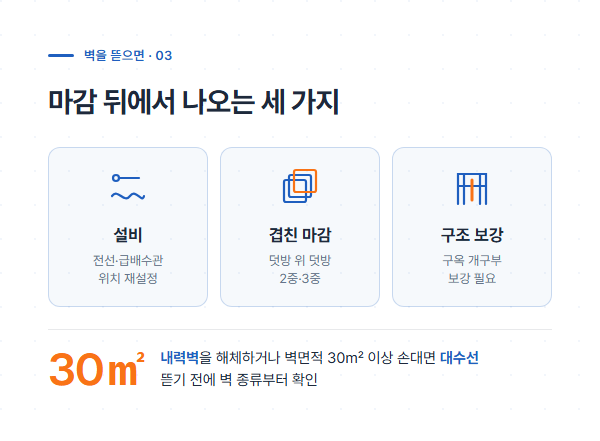

벽 마감을 걷어내면 나오는 설비·겹친 마감·구조 보강 세 가지와 내력벽 30제곱미터 대수선 기준을 정리한 도해

둘째는 2중·3중으로 겹친 마감입니다. 앞서 있던 임차인이 기존 마감 위에 새 마감을 덧방으로 친 경우, 겉에서는 한 겹으로 보여도 실제로는 여러 겹이 붙어 있습니다.

셋째는 구조 보강입니다. 구옥을 개조한 건물은 벽을 뜯다가 개구부에 보강이 필요한 경우가 나옵니다.

이 세 가지 중 어디까지가 “그냥 철거”이고 어디서부터 신고·허가가 붙는지는 벽의 종류로 갈립니다. 비내력벽은 대수선에 해당하지 않습니다.

하지만 건축법 시행령 제3조의2출처 2에 따르면 내력벽을 증설·해체하거나 벽면적을 30㎡ 이상 손대면 대수선에 해당합니다. 벽을 뜯기 전에 이 벽이 내력벽인지, 30㎡를 넘는 범위인지를 확인하는 것이 순서입니다.

오래된 건물에서 슬레이트나 텍스 천장재를 뜯어야 한다면 석면 포함 여부부터 확인해야 합니다. 석면이 나오면 등록업체가 해체를 수행합니다.

일반 철거업체는 현장을 먼저 보고 석면인지 아닌지부터 판정한 뒤 등록업체로 연결하는 역할을 합니다.

이렇게 나온 폐기물도 그냥 실어 나르는 것이 아닙니다. 건설폐기물의 재활용촉진에 관한 법률 제2조출처 3에 따르면, 철거 전에 재활용 가능한 자재를 먼저 골라내는 것을 분별해체라 하고 종류별로 나눠 배출하는 것을 분리배출이라고 합니다.

이 법은 공사에서 나오는 폐기물이 5톤 이상일 때 적용되므로, 공사 전체에서 나올 폐기물이 그 선을 넘는지가 처리 절차를 가르는 잣대가 됩니다. 저희는 소규모 현장은 자가처리로, 대규모 현장은 위탁으로 나눠 처리합니다.


반출 동선과 일정, 왜 같이 봐야 하나요?

같은 면적이라도 폐기물이 나가는 동선이 길면 장비·인건비가 늘어 일정이 달라집니다.

대구의 한 태권도장 현장은 상가 상층에 있었습니다. 매트·거울·벽 패널을 뜯어 바퀴 달린 대형 카트에 실어 엘리베이터와 계단으로 반출했습니다.

여기서 말하는 동선은 출동 거리가 아니라 건물 안에서 폐기물이 빠져나가는 길입니다. 1층 매장과 상층 매장은 같은 평수라도 반출 방식이 다르기 때문에 값도 달라집니다.

영업 중인 시설이면 여기에 소음·분진 제약까지 겹칩니다. 경주의 한 호텔 현장은 영업을 유지한 채 마루를 걷어내야 했고, 바닥 접착제 자국을 손으로 긁어내고 산업용 청소기로 마무리하는 작업까지 견적 범위에 포함됐습니다.

일정도 같은 논리로 엮입니다. 철거업체와 인테리어 업체가 나뉘어 있으면 각자 자기 공정의 일정만 갖고 있어서, 철거가 하루 밀리면 뒤 공정이 통째로 밀립니다.

책임 소재가 불분명해지는 문제이기 전에, 시간이 어긋나는 문제입니다. 철거 후 그 자리에 이어서 시공까지 진행하는 구조라면 이 시간 손실을 줄일 수 있습니다.

공동주택이나 상가 밀집 지역이라면 소음 규제 시간대도 일정에 넣어야 합니다. 소음·진동관리법 시행규칙 별표8출처 4에 따르면 주거지역 공사장 소음은 시간대별로 상한이 다릅니다.

아침·저녁(05~07시, 18~22시)은 60dB(A) 이하, 주간(07~18시)은 65dB(A) 이하, 야간(22~05시)은 50dB(A) 이하입니다. 이 시간대를 벗어난 작업은 민원으로 이어질 수 있으므로 반출 일정을 짤 때 함께 확인합니다.


철거와 마감의 A/S는 같나요?

철거 자체는 하자담보책임기간을 정하지 않는 것이 원칙이고, 재마감만 별도 기준이 적용됩니다.

철거는 공사가 끝나면 구조물이 남지 않기 때문에, 하자보수가 필요하지 않은 공사로 분류되어 하자담보책임기간을 별도로 정하지 않는 것이 원칙입니다. 반면 일반 건설공사는 공종별로 하자담보책임기간이 법으로 정해져 있습니다 — 상가 등 일반 건설공사(건설산업기본법 제28조·시행령 별표4)는 방수 3년·도장 1년, 공동주택(공동주택관리법 시행령 별표4)은 방수 5년·마감 2년으로 더 깁니다.

그래서 “철거 후 1년 A/S”처럼 뭉뚱그린 표현은 정확하지 않습니다. 철거와 원상복구(재마감)를 나눠서 봐야 합니다.

철거 자체에는 담보책임기간 개념이 성립하기 어렵고, 그 자리에 새로 들어간 마감 공사에만 위 공종별 기간이 적용됩니다. 계약서에서 “무엇이 철거이고 무엇이 재마감인지”를 나눠 적었는지 확인하는 것이 A/S 범위를 정확히 아는 방법입니다.

저희는 철거와 그 뒤에 이어지는 방수·도색·판넬·잡철 시공을 같은 창구에서 진행할 수 있습니다. 공정이 바뀔 때마다 책임 소재를 다시 확인해야 하는 부담이 줄어드는 이유입니다.

창구는 하나지만 판단은 그 공정을 다루는 전문팀이 현장에서 직접 확인합니다. 방수·외벽도색·잡철·철거를 한 사람이 다 보는 구조가 아니라, 공정마다 그 공정을 아는 팀이 붙는 구조입니다.


새 인테리어 업체와 철거 전에 맞출 체크리스트

철거를 발주하기 전, 새 인테리어 업체와 아래 항목을 먼저 맞추면 범위와 일정이 어긋나는 일을 줄일 수 있습니다.

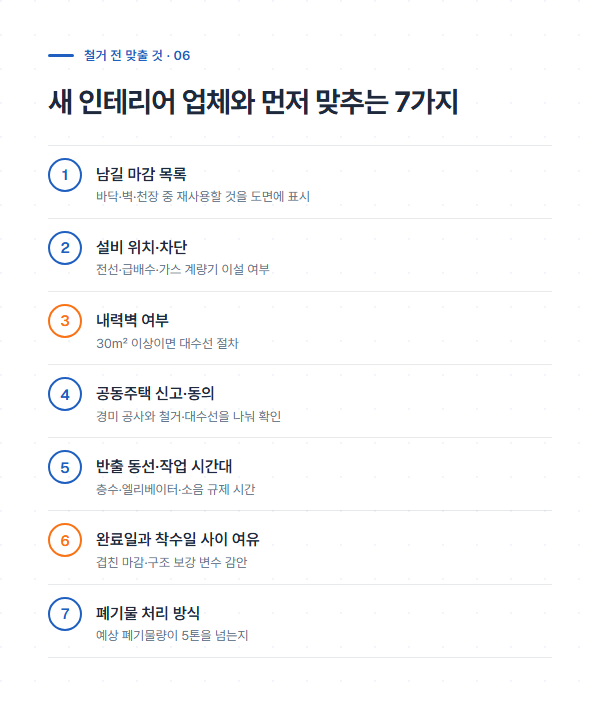

철거 발주 전 새 인테리어 업체와 먼저 맞출 일곱 가지 항목을 번호로 정리한 체크리스트
  1. 남길 마감 목록을 문서로 받는다. 바닥·벽·천장 중 무엇을 재사용하는지 인테리어 도면에 표시되어 있는지 확인합니다.
  2. 설비 위치와 차단 담당을 정한다. 전선·급배수·도시가스 계량기 위치를 새 도면에 표시하고, 철거 당일 차단·이설을 누가 맡는지(관리사무소·공급사·철거팀) 미리 정해 둡니다.
  3. 벽이 내력벽인지 확인한다. 30㎡ 이상을 손대는 벽이라면 대수선 절차가 붙는지 관리사무소·구청에 미리 문의합니다.
  4. 공동주택이면 신고·동의 절차를 나눠서 확인한다. 마감재 교체 같은 경미한 공사는 관리사무소 동의출처 5로 끝나지만, 철거·대수선은 구청 허가·신고 대상출처 6입니다.
  5. 반출 동선과 작업 가능 시간대를 정한다. 층수·엘리베이터 사용 여부와 소음 규제 시간대(주간 65dB 이하 등)를 함께 확인합니다.
  6. 철거 완료일과 인테리어 착수일 사이 여유를 둔다. 철거가 하루 밀리면 뒤 공정이 통째로 밀리므로, 뜯어 봐야 나오는 변수(2중 마감·구조 보강)를 감안해 두 날짜 사이에 여유를 넣고, 변동이 나오면 누가 누구에게 알리는지도 정합니다.
  7. 폐기물 처리 방식을 확인한다. 공사 전체 폐기물이 5톤을 넘는지에 따라 신고 절차가 달라지므로, 견적 단계에서 예상 폐기물량을 함께 물어봅니다.

어느 업체에든 물어보실 3가지

저희에게도 똑같이 물어보셔도 됩니다.

  1. 현장에 오지 않고 금액부터 말합니까? 현장 답사 없이 나온 숫자는 견적이 아닙니다. 실제 작업내역서에는 면적(평·㎡) 항목이 없고, 철거인원(명×일당)·폐기물(톤)·장비대·자재·식대 다섯 항목으로 짜입니다.
  2. 석면이 나오면 누가 해체합니까? 등록업체가 해체를 수행합니다. 저희는 석면인지 아닌지부터 현장에서 판정하고 필요하면 등록업체로 연결합니다.
  3. 뜯다가 범위가 늘면 언제 알려줍니까? 2중·3중 마감처럼 예상 못 한 변동이 나오면 임의로 진행하지 않고, 상담한 뒤에 진행하는지 계약 전에 확인합니다.

철거 범위를 어디까지 잡아야 할지 아직 정하지 못하셨다면, 현장을 먼저 보는 것이 더 빠릅니다. 현장 답사 문의하기

철거를 앞둔 상가 안에서 철거팀장과 발주자가 도면을 함께 보며 남길 마감과 반출 동선을 논의하는 모습

자주 묻는 질문 (FAQ)

Q. 아파트도 인테리어 철거 전에 신고가 필요한가요?

A. 마감재만 교체하는 경미한 공사는 관리사무소 동의로 충분하지만, 벽체를 철거하거나 대수선에 해당하면 구청 허가·신고 절차가 별도로 필요합니다.

Q. 상가 인테리어 철거도 아파트와 같은 절차인가요?

A. 상가는 관리사무소 대신 건물 관리단이나 임대인과의 협의가 필요하고, 영업 중인 시설이면 소음·분진·반출 동선 제약이 추가로 붙습니다.

Q. 철거 견적은 평당으로 계산하면 되나요?

A. 평당 단가는 참고용일 뿐입니다. 실제 견적은 인원과 일수, 폐기물 처리, 장비 사용 여부로 정해지는 경우가 많고 면적 항목이 아예 없는 견적서도 있습니다.

Q. 철거 후 하자가 생기면 A/S를 받을 수 있나요?

A. 철거 자체는 구조물이 남지 않아 하자담보책임기간을 정하지 않는 것이 원칙이며, 원상복구로 새로 들어간 재마감 부분에만 공종별 A/S 기준이 적용될 수 있습니다.

Q. 오래된 건물이라 석면이 걱정되는데 어떻게 하나요?

A. 현장을 먼저 보고 석면 포함 여부를 판정한 뒤, 석면이 나오면 등록업체로 연결합니다. 일반 철거업체가 석면 자재를 직접 해체할 수는 없습니다.

인테리어 철거 범위를 새 도면과 맞춰보고 싶다면 으뜸ENG 현장 답사 상담에서 확인할 수 있습니다. 통화할 때 현장 위치와 사진 한 장이 있으면 이야기가 빨라집니다. 없으셔도 괜찮습니다.

참고 자료

  1. 대법원 2017다268142 판결
  2. 건축법 시행령 제3조의2
  3. 건설폐기물의 재활용촉진에 관한 법률 제2조
  4. 소음·진동관리법 시행규칙 별표8
  5. 관리사무소 동의
  6. 구청 허가·신고 대상

※ 일부 이미지는 AI로 생성되었습니다.
