대구 철거공사, 뜯는 날부터 잡으면 밀리는 이유

대구 철거공사는 뜯는 날 하루가 아니라 신고·수리 기간부터 완료신고·멸실신고까지 이어지는 공정입니다. 신고부터 다음 공정 착수일까지 일정표 짜는 순서를 정리해드립니다.

대구 철거공사, 뜯는 날부터 잡으면 밀리는 이유
목차 보기
철거 · 일정 체크리스트

대구 철거공사, 뜯는 날부터 잡으면 밀리는 이유

핵심 한 줄: 철거 신고는 지자체가 10일 이내에 수리를 통지해야 하고, 철거가 끝난 뒤에도 완료신고와 멸실신고가 남습니다.

철거공사 일정, 뜯는 날 하루로 끝나지 않는 이유는 무엇인가요?

예, 철거는 신고나 허가 이후 시작되고, 끝난 뒤에도 완료신고·멸실신고 절차가 남는 공정입니다.

“뜯는 날짜만 먼저 잡아 주세요”라고 물어 오시는 경우가 많습니다. 다음 공정(임대 계약이나 새 시공)이 급하니 이해되는 순서입니다.

비워 둔 상가 안 테이블에 탁상 달력을 펼쳐 놓고 철거 착공일과 다음 공정 착수일 사이를 손가락으로 재어 보는 건물주

그런데 실제로는 뜯는 날 앞에 신고·수리 기간이, 뒤에 반출·정리와 완료신고·다음 공정 착수일이 붙어 있어서, 뜯는 날짜부터 먼저 정하면 앞뒤가 밀립니다. 그래서 저희는 상담 때 뜯는 날 하나가 아니라 신고 접수일부터 다음 공정 착수일까지를 통째로 맞춰 봅니다.

이 순서를 미리 알아 두면 두 가지가 달라집니다. 하나는 견적을 받을 때 일정 근거까지 함께 물을 수 있다는 것이고, 다른 하나는 다음 공정 담당자에게 착수일을 언제 통보해야 할지 미리 계산할 수 있다는 것입니다. 아래에서 뜯기 전 · 뜯는 날 · 뜯은 뒤, 세 구간으로 나눠 정리합니다.


뜯기 전에는 어떤 시간이 걸리나요?, 신고·수리·심의

연면적 500㎡ 미만·높이 12m 미만·3개 층 이하를 다 갖추면 신고, 아니면 허가 대상입니다.

건축물관리법 제30조출처 1는 건축물 해체의 원칙을 허가로 두고, 위 세 조건을 모두 충족하는 경우와 주요구조부 해체를 수반하지 않는 일부 해체인 경우만 신고로 갈음합니다. 상가 내장철거처럼 규모가 작은 공사는 대체로 신고 대상이지만, 건물 전체를 헐어내는 경우라면 세 조건을 다 채웠는지부터 확인해야 합니다.

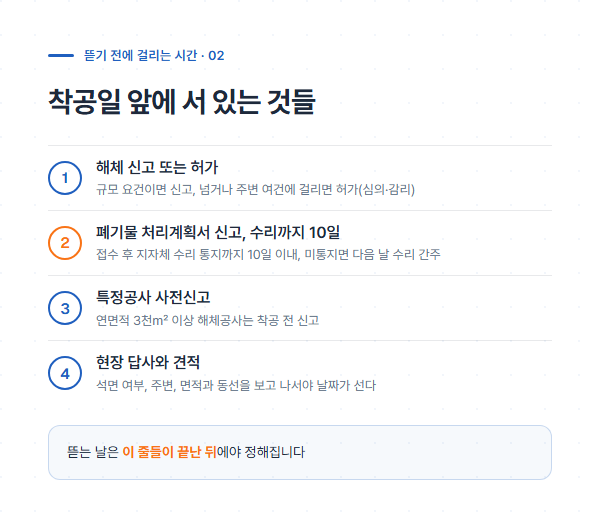

철거 착공 전 신고·수리·심의 절차와 소요 기간 안내

여기서 반전이 하나 있습니다. 신고 요건을 다 갖췄더라도 인근에 조례로 정한 버스정류장·도시철도 역사 출입구·횡단보도가 있으면 다시 허가 대상으로 바뀝니다. 건물 높이만큼의 범위 안에 조례가 정한 폭 이상의 도로가 있을 때도 마찬가지입니다(제30조②).

허가로 넘어가면 허가권자가 전문 검토가 필요하다고 판단할 경우 건축위원회 심의까지 거치는데(제30조⑥), 이 심의 하나가 착수일을 통째로 밀어냅니다. “우리 건물은 작으니 신고겠지”라고 넘겨짚지 말고, 주변 여건까지 함께 물어야 하는 이유입니다.

해체계획서도 아무나 쓸 수 없습니다. 「건축사법」의 건축사사무소 개설신고자 또는 「기술사법」의 기술사사무소 등록자만 작성·검토하고 서명날인할 수 있습니다(제30조④⑤).

철거업체가 대행한다는 말은 “건축주가 직접 뛰지 않도록 절차를 대신 밟는다”는 뜻이지, 시공업체가 계획서를 직접 쓴다는 뜻이 아닙니다. 저희도 이 대행은 하되, 작성·서명 주체가 누구인지는 상담에서 그대로 알려드립니다.

폐기물 쪽에도 같은 구조의 시간이 있습니다. 배출자는 종류별 발생예상량과 분리배출 계획을 담은 폐기물 처리계획서를 지자체에 신고해야 하고, 지자체는 접수일부터 10일 이내에 수리 여부를 통지해야 합니다.

그 기간 안에 통지가 없으면 기간이 끝난 다음 날에 신고를 수리한 것으로 봅니다(건설폐기물의 재활용촉진에 관한 법률 제17조출처 2). 신고 후 최소 열흘은 비워 두고 일정을 짜야 하는 근거입니다.

폐기물 신고 의무자(배출자)가 누구인지도 미리 짚어 둘 부분입니다. 건설폐기물의 재활용촉진에 관한 법률 제2조9호는 배출자를 “발주자 또는 발주자로부터 최초로 건설공사 전부를 도급받은 자”로 정의합니다.

분리 발주 의무는 국가·지자체·공공기관 등에만 있고 민간 건물주에게는 없으므로, 건물주가 철거업체에 공사 전부를 도급하면 그 철거업체가 배출자가 될 수 있습니다. 계약을 어떻게 맺었는지에 따라 신고 의무자가 갈리므로, 견적 상담 때 “이 공사에서 신고는 누구 이름으로 나가는지”를 확인해 두면 좋습니다.

소음도 착공 전에 확인할 항목입니다. 대구의 전형적인 상가·주택 내장철거·부분철거는 연면적 3천㎡ 이상에 해당하는 소음·진동관리법 시행규칙 제21조출처 3①의 특정공사 사전신고 대상이 아닌 경우가 많습니다.

다만 신고 대상이 아니라고 소음 규제까지 없는 것은 아닙니다 — 생활소음·진동 규제기준은 규모와 무관하게 항상 적용됩니다. 뜯는 날 작업 시간대를 잡을 때 이 기준을 함께 확인해야 하는 이유입니다.


뜯는 날 일정을 정하는 것은 무엇인가요?

석면 포함 여부·주변 소음진동·철거 면적과 동선, 이 세 가지가 현장에서 먼저 확인하는 순서입니다.

현장에 가면 가장 먼저 석면 포함 여부, 주변 상황(소음·진동), 철거 면적(동선 거리 포함)을 순서대로 봅니다. 이 순서 자체가 일정을 정하는 순서이기도 합니다.

영업을 마친 고깃집 천장에서 스테인리스 배기 덕트를 걸이에서 풀어 내리며 한 손으로 받치는 작업자

석면이 나오면 등록업체를 연결해야 해 그만큼 일정이 늘어납니다. 영업 중인 시설이면 소음·분진·동선이 전부 제약되어 작업 시간이 쪼개지고, 자재를 빼내는 동선이 길면 같은 면적이라도 며칠 더 걸립니다.

견적서를 보면 이 구조가 그대로 드러납니다. 실제 철거 작업내역서에는 철거인원(명×일당)·폐기물(톤)·장비대·자재/연장비/소품·식대/경비, 이렇게 다섯 줄만 있고 평·㎡ 같은 면적 항목은 없습니다.

견적이 사람 몇 명이 며칠 작업하고, 폐기물이 몇 톤 나오며, 어떤 장비가 들어가는지로 짜인다는 뜻이고, 이 넷이 그대로 공사 기간을 정하는 변수이기도 합니다. “왜 평당으로 답을 안 주냐”보다 “이 항목이 며칠을 뜻하는지”를 물으시면 일정까지 함께 확인할 수 있습니다.

변수는 하나 더 있습니다. 뜯어 보면 마감이 2중·3중으로 겹쳐 있는 경우가 있는데, 앞서 있던 임차인이 기존 마감 위에 덧방을 치고 그 위에 또 친 경우입니다. 겉면적과 실제 철거 물량이 달라지는 지점입니다.

이런 변동이 나오면 저희는 임의로 진행하지 않고 상담 후에 진행합니다 — 일정이 하루 이틀 조정될 수 있다는 뜻이므로, 뒤 공정 담당자에게도 이 여지를 미리 알려 두는 편이 좋습니다.


뜯은 뒤에는 어떤 절차가 남나요?, 반출·정리·완료신고·멸실신고

전면 해체는 완료신고를 하면 멸실신고를 한 것으로 보아, 서류를 따로 또 낼 필요가 없습니다.

철거가 끝나면 폐기물 반출과 현장 정리가 남고, 그 다음에 서류가 남습니다. 해체신고 대상이었다면 폐기물 반출이 완료된 날부터, 해체허가 대상이었다면 해체감리완료보고서를 받은 날부터 30일 이내에 건축물 해체공사 완료신고를 해야 합니다(제33조출처 4).

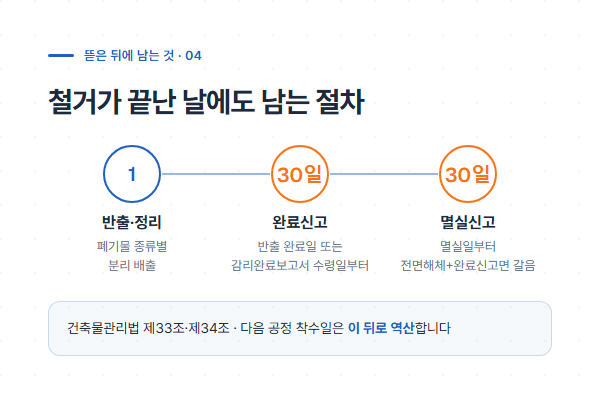

철거 완료 후 반출·정리부터 완료신고·멸실신고까지 남는 절차 안내

건물 전체를 해체한 경우라면 멸실신고도 살펴야 합니다. 원칙은 멸실일부터 30일 이내지만(제34조), 전면해체 후 제33조 완료신고를 이미 했다면 그것으로 멸실신고를 한 것으로 봅니다. 서류를 중복해서 또 낼 필요는 없다는 뜻입니다.

다만 완료신고와 멸실신고 둘 다 “30일 이내”라는 기한 자체는 남아 있으니, 반출·정리가 끝난 날짜를 정확히 기록해 두는 것이 좋습니다.

영업 중인 시설이었다면 정리 범위도 넓어집니다. 저희가 진행한 한 현장에서는 마루를 걷어낸 뒤 바닥에 남은 접착제 자국을 손으로 긁어내고, 폐기물을 종류별로 나눠 담은 다음 산업용 청소기로 마무리했습니다. 영업 중인 시설의 철거는 “뜯는 값”이 아니라 “뜯고 치우는 값”으로 봐야 하는 이유이고, 이 마무리 청소까지가 일정에 포함되는지도 미리 확인할 부분입니다.


다음 공정 착수일을 먼저 못 박아야 하는 이유

철거업체와 다음 시공업체(방수·도색·판넬 등)가 나뉘면 실제로 생기는 문제는 “책임”보다 “시간”입니다 — 각 공정이 각자의 일정을 갖고 있어서, 철거가 하루 밀리면 뒤 공정의 착수일도 그대로 밀리는 손실이 생깁니다. 이 손실은 계약서에 책임 소재가 명확히 적혀 있어도 막아지지 않습니다. 철거팀 일정과 다음 공정 팀 일정이 서로 다른 창구에서 각자 잡히는 한, 한쪽이 밀리면 다른 쪽 착수일도 그대로 밀리기 때문입니다.

저희는 철거 후 같은 자리에 방수·도색·판넬·잡철을 이어서 진행할 수 있는데, 이건 창구를 하나로 유지하면 이 시간 손실을 줄일 수 있다는 뜻이기도 합니다. 창구가 나뉜 상태로 진행하시더라도, 철거 견적을 받을 때 “완료 예정일”과 “다음 공정에 넘길 수 있는 상태”를 함께 확인해 두면 같은 손실을 줄일 수 있습니다.


일정표를 짤 때 확인할 체크리스트

지금까지 다룬 구간을 순서대로 점검할 수 있게 정리했습니다. 위에서부터 순서대로 확인하시면 됩니다.

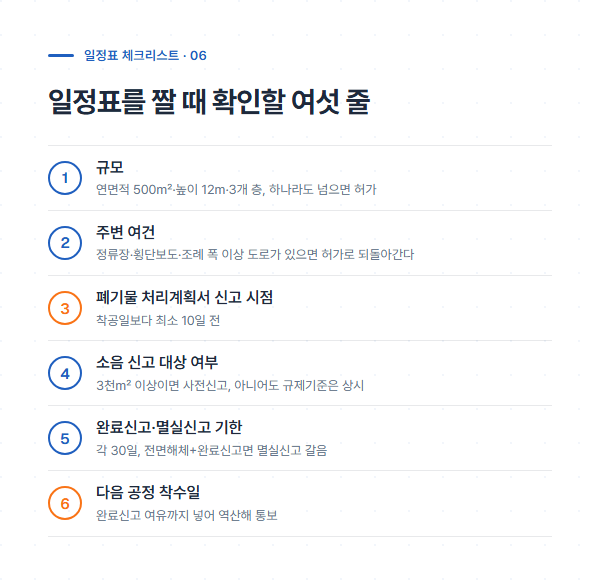

철거 일정표 작성 전 확인할 체크리스트 여섯 항목 안내

  1. 규모부터 확인한다 — 연면적 500㎡ 미만·높이 12m 미만·3개 층 이하를 모두 충족하는지 본다. 하나라도 벗어나면 허가 대상이라 심의 기간을 감안해야 한다.
  2. 주변 여건을 확인한다 — 인근에 버스정류장·횡단보도·조례가 정한 폭 이상의 도로가 있으면, 규모 조건을 갖춰도 허가로 되돌아갈 수 있다.
  3. 폐기물 처리계획서 신고 시점을 잡는다 — 접수 후 지자체 수리까지 최소 10일이 걸린다는 것을 감안해 착공일보다 최소 10일 전에 신고한다.
  4. 규모가 크면 소음 신고 대상 여부를 본다 — 연면적 3천㎡ 이상 해체면 특정공사 사전신고 대상이다. 대상이 아니어도 생활소음·진동 규제기준은 항상 적용되니 작업 시간대를 미리 맞춘다.
  5. 전체 해체라면 완료신고·멸실신고 기한을 표시해 둔다 — 반출 완료일(또는 감리완료보고서 수령일)부터 30일, 멸실일부터 30일. 전면해체+완료신고면 멸실신고는 별도로 안 내도 된다.
  6. 다음 공정 착수일을 역산해 못 박는다 — 완료신고 처리 여유까지 감안해, 다음 공정 담당자에게 착수 가능일을 미리 통보한다.

일정을 맡기기 전에 물어보실 세 가지

해체계획서·현장 변동·다음 공정까지, 저희에게도 똑같이 확인하셔도 됩니다.

  1. 해체계획서는 직접 작성하십니까? 아닙니다. 건축사사무소나 기술사사무소가 작성·서명하고, 저희는 건축주가 직접 뛰지 않도록 그 절차를 대행합니다.
  2. 현장에서 변동이 생기면 어떻게 안내하십니까? 마감이 겹쳐 있는 등 예상과 달라지면 임의로 진행하지 않고, 먼저 상담한 뒤 진행합니다.
  3. 철거 뒤 다음 공정은 언제 시작할 수 있습니까? 저희는 철거 후 같은 자리에 방수·도색·판넬·잡철을 이어서 진행할 수 있어, 창구를 하나로 유지해 착수일을 관리합니다.

일정부터 맞춰 보고 싶다면, 뜯는 날 하나가 아니라 신고 접수일부터 다음 공정 착수일까지 한 번에 확인하는 것이 빠릅니다. 현장 진단 일정 확인하기

철거를 마친 빈 상가에서 철거팀장과 건물주가 벽에 붙인 공정표 앞에서 다음 공정 착수일을 함께 확인하는 모습

자주 묻는 질문 (FAQ)

Q. 철거 신고와 허가는 어떻게 다른가요?

A. 연면적 500㎡ 미만·높이 12m 미만·3개 층 이하를 모두 충족하는 일부·소규모 해체는 신고로 갈음되고, 그 외에는 허가가 원칙입니다. 다만 신고 요건을 갖춰도 인근에 버스정류장·횡단보도·조례상 도로가 있으면 다시 허가로 바뀔 수 있습니다(건축물관리법 제30조).

Q. 철거가 끝나면 서류도 다 끝나나요?

A. 아닙니다. 반출·정리가 끝난 뒤 30일 이내에 해체공사 완료신고를, 건물 전체를 해체했다면 멸실신고까지 살펴야 합니다(제33조·제34조). 다만 전면해체 후 완료신고를 했다면 멸실신고는 한 것으로 보아 따로 또 내지 않습니다.

Q. 소규모 철거도 소음 신고를 해야 하나요?

A. 연면적 3천㎡ 이상 해체공사만 특정공사 사전신고 대상이라, 대구의 전형적인 상가·주택 철거는 이 신고 대상이 아닌 경우가 많습니다. 다만 신고 대상이 아니어도 생활소음·진동 규제기준은 규모와 무관하게 항상 적용됩니다.

Q. 견적을 받을 때 일정도 같이 확인할 수 있나요?

A. 예. 철거 견적은 평당이 아니라 인원·일수·폐기물량·장비 항목으로 짜이는데, 이 항목이 곧 공사 며칠이 걸리는지를 뜻하기도 합니다. 견적서를 받을 때 완료 예정일을 함께 물어보시면 됩니다.

Q. 폐기물 신고는 건물주가 하나요, 철거업체가 하나요?

A. 발주자 또는 발주자로부터 공사 전부를 도급받은 자가 배출자가 됩니다. 민간 건물주에게는 분리 발주 의무가 없어, 공사 전부를 철거업체에 맡겼다면 그 철거업체가 배출자로 신고할 수 있습니다. 계약 형태에 따라 갈리므로 미리 확인해 두는 것이 좋습니다.

철거 일정과 다음 공정 착수일이 맞물려 고민이라면 으뜸ENG 현장 진단 상담에서 확인할 수 있습니다. 통화할 때 현장 위치와 사진 한 장이 있으면 이야기가 빨라집니다. 없으셔도 괜찮습니다.

참고 자료

  1. 건축물관리법 제30조
  2. 건설폐기물의 재활용촉진에 관한 법률 제17조
  3. 소음·진동관리법 시행규칙 제21조
  4. 제33조

※ 일부 이미지는 AI로 생성되었습니다.

무료 현장진단

궁금한 시공, 현장 진단부터 받아보세요

사진만 보내주셔도 대략적인 진단이 가능합니다. 대구·경북, 부산·울산·경남 현장 방문 상담을 도와드립니다.

010-4646-1811 상담 신청
